上海電梯行業協會發布電梯拆除施工安全規程團體標準

2025-03-10 來源:上海電梯行業協會作者:上海電梯行業協會 瀏覽數:1517 新電梯網

核心提示:2025年03月04日上海市電梯行業協會發布《電梯拆除施工安全規程》團體標準,于2025年04月01日起開始實施。

微信截圖_20250310104550
2025年03月04日上海市電梯行業協會發布《電梯拆除施工安全規程》團體標準,于2025年04月01日起開始實施。

前  言

本文件按照 GB/T 1.1—2020《標準化工作導則 第 1 部分:標準化文件的結構和起草規則》的規定起草。

請注意本文件的某些內容可能涉及專利。本文件的發布機構不承擔識別專利的責任。

本文件由上海市電梯行業協會技術與檢測專業委員會提出并歸口。

本文件起草單位:上海市電梯行業協會、上海三菱電梯有限公司、日立電梯(中國)有限公司上海分公司、杭州西奧電梯現代化更新有限公司、江蘇海菱機電設備工程有限公司、上海海菱智慧電梯技術有限公司。

本文件主要起草人:支錫鳳、何新民、沈吟、甘靖戈、丁舜禹、何鑫銘、黃帥、凌曉波、黃鏡湖、洪彬哲、彭加平、湯磊。

本文件于 2025 年首次發布。



電梯拆除施工安全規程

1 、范圍

本文件規定了電梯拆除施工作業的準備事項、管理要求、技術要求、環境要求和有害物的處置,并且對電梯拆除施工過程中可能涉及的重大危險進行提示。

本文件適用于電梯的整體拆除施工。對于部分部件保留的電梯拆除施工,可參照執行。本文件不適用于自動扶梯和自動人行道的拆除施工。

2 、規范性引用文件

下列文件中的內容通過文中的規范性引用而構成本文件必不可少的條款。其中,注日期的引用文件,僅該日期對應的版本適用于本文件;不注日期的引用文件,其最新版本(包括所有的修改單)適用于本文件。

GB/T 7024 電梯、自動扶梯和自動人行道術語

3 、術語和定義

GB/T 7024 界定的以及下列術語和定義適用于本文件。

3.1

現場管理方 Site Management Supervisor

電梯使用單位或受其委托管理拆梯項目的單位,負責與拆梯項目相關方進行溝通和協調,協助辦理施工手續,協調施工單位的工作進度計劃,向公眾發布施工通告,監督和管理工程進度與安全,確保工程按照既定計劃進行。

3.2

施工單位 Construction Unit

承擔建筑物內已有電梯現場拆除項目的施工單位,具有獨立組織機構并實行獨立經濟核算的單位。

3.3

電梯拆除項目負責人 Director of the elevator removal project

現場電梯拆除項目的直接管理者。

3.4

現場施工人員 Site construction personnel

進入施工現場進行電梯拆除及相關操作的人員。

3.5

臨時動火作業審批 Temporary hot work approval

根據施工單位提出的動火申請,現場管理單位審核通過后,予以開具的允許在規定的時間、地點實施動火作業的審批文件。

4、 重大危險清單

電梯拆除施工過程涉及的危險狀態見表1。



微信截圖_20250310105320

5 、施工管理要求

5.1 現場管理方

現場管理方應配合施工單位至少做好以下工作:

a) 對施工方案等技術文件的內容進行確認,并簽署意見;

b) 對施工單位的臨時動火作業申請予以審核及批復;

c) 提供拆梯施工單位在施工現場順利開展工作的作業環境,包括:

1) 提供拆梯部件運輸通道及放置場地;

2) 提供施工材料、安裝工具的臨時存放點或房間;

3) 提供施工用電源;

d) 電梯拆除過程中,對拆梯施工單位的工程質量、進度、安全、文明施工等進行監督;

e) 辦理特種設備使用登記證注銷手續;

f) 對公眾發布項目通告,內容應包括項目基本信息、施工內容與影響、臨時對策、公眾配合事宜、安全措施和緊急聯系人等。

5.2 施工單位

5.2.1 施工單位應確保進場施工的所有人員已投保意外傷害保險,保險的期限至少應由工程開工之日至施工結束之日止。

5.2.2 施工單位應根據項目的現場所需準備合適的施工用品,包括:

a) 安全防護及消防用品;

b) 工器具;

c) 施工材料。

5.2.3 電梯拆除項目負責人應針對工程的實際情況對現場管理方和全體現場施工人員進行安全和技術交底,并留存交底記錄。內容應包括:

a) 工程概況;

b) 施工工藝及施工方案;

c) 應急預案;

d) 搭設作業平臺、吊運作業、部件拆除、氣割等施工工種的安全交底;

e) 電梯拆除關鍵節點的安全交底;

f) 新技術、新工藝等安全交底。

5.2.4 施工前應在施工場所附近的公共區域張貼施工項目信息,至少包括項目基本信息、施工范圍和時間、監督電話等。

5.2.5 施工前應按 7.1 的要求完成現場勘查。

5.3 施工備案

拆梯施工前,施工單位應準備以下資料,并且向現場管理方備案:

a) 拆梯施工對象和拆梯告知書;

b) 施工方案;

c) 現場作業人員持有的相關工種的作業資格證。

注:上述文件如為復印件,施工單位應加蓋公章。

5.4 現場施工人員要求

現場施工人員應滿足以下要求:

a) 通過施工單位的崗位培訓及認可;

b) 氣割、吊運、腳手架搭設等人員應持對應操作證。

5.5 施工信息

施工前,施工單位應向業主、電梯使用單位或電梯產權單位等其他相關利益方進行通告。

施工單位應做好以下管理記錄:

a) 施工登記資料:內容與實際相符;

b) 施工區域:施工周期信息;

c) 項目信息:至少包括 5.2.4 所述文件資料;

d) 以崗位責任制為核心的電梯拆除施工管理制度,包括事故與故障的應急措施和救援預案、電梯鑰匙使用管理制度等;

e) 按照規定配備的施工安全管理人員和現場作業人員的特種設備作業人員證;

f) 施工方案和施工過程記錄;

g) 現場施工及管理人員的信息、人數和身體狀況等資料。

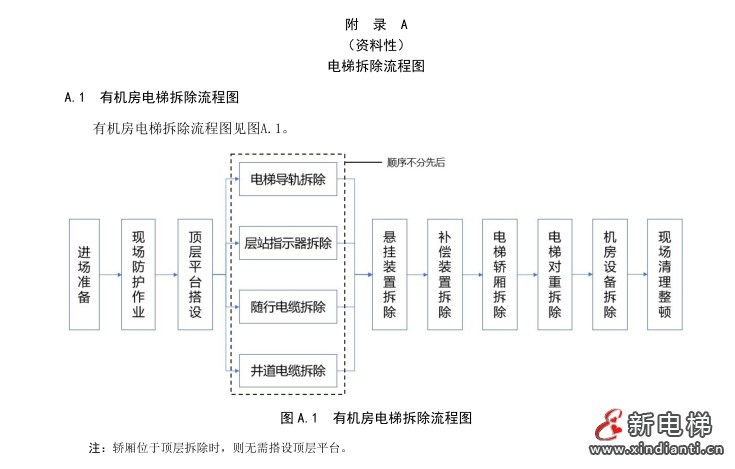

6 、電梯拆除的施工要求1) 電梯拆除流程圖見附錄 A。

6.1 施工基本安全要求

6.1.1 建筑物出入層的層門出入口,應設置固定式的安全防護圍欄及警示標識。

6.1.2 建筑物出入層以外的樓層,應設置警示標識。

6.1.3 在任意樓面進行施工作業時,應在層門出入口外圍設置安全防護圍欄。

6.1.4 施工過程中,作業層的層門口存在無人監護時,應有以下安全措施:

a) 層門出入口應確保牢固封閉;

b) 層門口或公共通道上堆放有作業設備、工器具等物品時,應采用安全防護圍欄隔離。

6.1.5 在舊電梯部件運出井道的位置至清運或堆放點的搬運路徑上,應對地面、墻面等位置鋪設防護材料。

6.1.6 施工作業場所應提供充足的照明,操作面的照度應大于 200lx。

6.1.7 應檢測機房和井道內的固定起重吊點的強度,吊點強度不明確時應通過載荷法測試確認,測試載荷不應小于最大起重載荷的 1.2 倍。

6.1.8 采用移動轎廂或平臺的方式進行拆除作業時,應設置能夠防止轎廂或平臺意外墜落的安全保護裝置,相關作業應符合施工工藝要求。

6.2 導軌及導軌支架

6.2.1 導軌的拆除應從最上端開始逐根往下進行。

6.2.2 導軌吊運出井道的過程,宜采用吊裝工具,如卷揚機、繩索等。

6.2.3 在電梯拆除過程中移動轎廂時,轎廂應在尚未拆除的導軌范圍內運動,嚴禁轎廂脫離導軌移動。

6.2.4 在電梯拆除過程中移動對重時,對重應在以下 a)或 b)導向裝置內移動:

a) 尚未拆除的導軌;

b) 在施工中另行設置的導向部件。

6.3 層門及層站設備

6.3.1 舊層門的拆除應在新梯安裝時進行。

6.3.2 新層門的安裝作業應在舊層門拆除后連續進行,不應暫停。

6.3.3 層站召喚、預報燈等安裝在井道壁孔洞上的設備拆除后,應及時封閉拆除作業留下的孔洞。

6.4 井道內電纜

6.4.1 拆除電纜接線端作業前,應切斷電梯的全部供電電源,并在電源開關附近設置警示標識。

6.4.2 井道電纜、隨行電纜等電纜本體拆除作業前,電纜的接線端子與供電側應完全分離。

6.4.3 電梯隨行電纜吊運出井道的過程,宜采用吊裝工具,如卷揚機、繩索等。

6.5 懸掛裝置、補償裝置

懸掛裝置、補償裝置拆除前,應先采取措施,防止繩油等污漬污染周邊環境。

6.6 對重(或平衡重)

6.6.1 對重拆除前應確認對重重量,以避免在施工過程中出現轎廂和對重的異常移動或者墜落。

6.6.2 如對重拆除位置在頂層附近,應在相應位置設置固定作業平臺進行操作。

6.6.3 對重塊宜在對重吊運作業之前,先行搬出或部分搬出。對重塊應分散堆放,不應超過樓板承重能力。

6.6.4 對重吊運出井道的過程,宜采用吊裝工具,如卷揚機、繩索等,具體要求包括:

a) 卷揚機的規格應與被吊對重的總重量相匹配;

b) 手拉葫蘆、鋼絲繩或吊裝帶、卸扣等符合規范的吊裝工器具;

c) 所用手拉葫蘆、鋼絲繩或吊裝帶、卸扣等的規格、數量、長度應符合施工工藝要求;

d) 根據現場條件設置的臨時吊裝點,其位置及受力應符合施工工藝要求;

e) 鋼絲繩或吊裝帶、卸扣等在對重框架上的系掛方式、位置應符合施工工藝要求,且鋼絲繩與對重框架接觸部位應使用軟介質保護,如膠墊、布墊等。

6.6.5 如采取將對重從井道頂部附近吊運至井道底部附近的拆除方式,則 6.2.4 中所述導向裝置,不應提前拆除。

6.7 轎廂

6.7.1 電梯轎廂的拆除,應在頂層或底層進行。

6.7.2 轎廂拆除前,應先拆除懸掛裝置、補償裝置等部件。

6.7.3 轎廂拆除前,應使安全鉗動作,將轎廂固定在導軌上,且在拆除過程中嚴禁上下移動轎廂。如轎廂在頂層拆除,應在井道內搭設腳手架,設置轎廂起吊二次保護,防止轎廂意外墜落。

6.7.4 轎廂拆除前,應先切斷電梯全部供電電源,并在電源附近設置警示標識,且需拆除隨行電纜與各轎廂設備之間的連接。

6.7.5 轎廂的拆除宜按以下順序:

a) 電氣部件;

b) 轎門;

c) 轎頂;

d) 轎廂壁;

e) 轎廂架;

f) 轎底;

g) 安全鉗;

h) 其他部件。

6.7.6 轎廂部件吊運出井道的過程,宜采用卷揚機、繩索等吊裝工具。

6.8 機器空間內的部件

6.8.1 總體要求

6.8.1.1 應按 6.1.7 的要求,確認吊鉤或梁的強度后,方可拆除機器空間內的部件。

6.8.1.2 機器空間內的部件拆除前,應先切斷電梯全部供電電源,并在電源附近設置警示標識。

6.8.2 機房內電纜

機器空間內電纜的拆除,應當先于機器空間內其他部件進行。

6.8.3 驅動主機及承重件

6.8.3.1 驅動主機及承重件拆除前,應先確認搬運路徑以及臨時擱置位置。

6.8.3.2 驅動主機及承重件的拆除、搬運,應采用手拉葫蘆、液壓車等起重、裝卸工具。拆除、搬運作業應符合施工方案要求。

6.8.3.3 對于重量超過 1000kg 的驅動主機的拆除作業,應詳細評估搬運方法及建筑樓面的承載能力,并制定專項施工方案。

6.8.4 電氣柜等設備

電氣柜等設備的拆除及搬運,宜采用手拉葫蘆、液壓車等專業起重、裝卸工具。

6.8.5 限速器及限速器鋼絲繩

6.8.5.1 拆梯過程中,需通過動作限速器固定轎廂的情況下,限速器及限速器鋼絲繩應在轎廂拆除后進行拆除。

6.8.5.2 限速器鋼絲繩吊運出井道的過程,宜采用吊裝工具,如卷揚機、繩索等。

6.9 其他部件

緩沖器、張緊輪等其余電梯部件拆除時,吊運出井道的過程,宜采用吊裝工具,如卷揚機、繩索等。

6.10 液壓電梯和雜物電梯的附加要求

6.10.1 液壓電梯應在轎廂、對重、鋼絲繩(如有)已拆除的情況下,釋放液壓裝置,收集廢油和被油污染的部件。

6.10.2 具有平衡重的液壓電梯,宜搭設腳手架進行拆除。

6.10.3 其余施工過程參照上述 6.1~6.9 執行。

7、 施工環境

7.1 施工前的勘查

施工前的勘查應至少包括以下事項:

a) 確認現場具備合適的拆梯部件搬運通道和堆放點;

b) 施工方案中,應根據現場情況制定拆梯部件搬運路徑和方法;

c) 確認所有需要使用外接電源的施工位置的電源供給情況;

d) 確認所有需要使用卷揚機、作業平臺等設備、工裝的施工位置的周邊環境是否滿足設備搭設、布置要求。

7.2 施工過程中的注意事項

7.2.1 現場施工人員

7.2.1.1 現場施工人員穿著的服裝、使用的個體防護裝備等應符合施工單位及現場管理方的要求。

7.2.1.2 公共衛生、個人衛生應符合現場管理方及施工單位的要求。

7.2.2 施工材料、工器具、設備等的管理

施工單位應建立日常管理制度,確保施工用工器具和設備外觀完好、功能正常,為此應開展以下工作。

a) 施工用工器具及設備應按照施工工藝要求進行檢測,確認合格后才能使用。對于需定期檢測的電動工具、切割設備、手拉葫蘆、卷揚機、滑輪等工器具及設備,應按規定的檢測周期完成檢測并保存記錄。

b) 臨時施工用電的電箱、電纜等用電設備應具備漏電保護及接地保護功能,按現場管理方及臨時施工用電規范設置并整理。

c) 每天施工結束后,應清點整理施工材料、設備、工器具等,并放置到指定的存放位置。

7.2.3 起吊及搬運

7.2.3.1 液壓手推車、搬運小車、卷揚機、手拉葫蘆、鋼絲繩、鋼絲繩夾、滑輪、索具卸扣等起吊及搬運用設備、工器具應滿足施工工藝要求并做詳細檢查,應無磨損、無變形等,安全可靠。

7.2.3.2 應確認吊運用吊點的可靠性。

7.2.3.3 吊運作業宜在白天進行,如夜間作業應有足夠的照明。

7.2.3.4 重物下樓時,下方區域應設置臨時隔離區、警戒標志及專人監護。

7.2.3.5 在電梯井道內吊運:

a) 宜在井道內垂直方向設置導向裝置,避免拆梯部件碰撞井道壁;

b) 在建筑物的通道、機房和井道等位置設置臨時吊掛點時,吊掛點應符合 6.1.7 的要求。

7.2.3.6 拆梯部件水平搬運宜利用液壓手推車、搬運小車等工具。

7.2.4 防墜落措施

現場施工人員在井道內的平臺上作業時,安全帶的固定點應固定在井道中的可靠位置上,不應固定在固定平臺上。

對于可能發生人員或物品墜落的孔洞應采取防護措施。

7.2.5 切割作業

7.2.5.1 作業前準備

7.2.5.1.1 風險評估

應對切割作業區域進行風險評估,檢查作業環境的通風情況、周邊設施和人員的影響,并制定相應的安全防護措施和應急預案。采用熱切割作業時,還應確定作業區域內的易燃易爆物質、可燃物質、有毒有害物質的種類、數量和分布等情況。

7.2.5.1.2 作業審批

采用熱切割作業時,應進行臨時動火作業審批。由施工單位負責人填寫臨時動火作業申請,提交現場管理方審批通過后,方能進行作業。臨時動火作業審批文件中,應包括作業內容、作業時間、作業地點、作業人員、安全措施等信息。

注:施工項目所在地方有另行規定的,需根據當?shù)氐臉?biāo)準或規程,制定相應的動火審批制度。

7.2.5.1.3 人員要求

從事切割作業的人員應經過專門的安全培訓,包括作業安全操作規程、應急處置方法等,培訓合格后方可上崗作業。采用熱切割作業時,作業人員還應具備火災、爆炸的預防知識,并持有相應的操作證。

7.2.5.2 作業安全措施

7.2.5.2.1 防火措施

采用熱切割作業時,現場應設置防火屏障,配備滅火設備。作業過程中,應隨時觀察作業區域及周邊情況,發現火災隱患及時消除。嚴禁在易燃易爆場所進行動火及切割作業,確需作業的,應采取特殊的安全措施,并經相關部門批準。

7.2.5.2.2 防爆措施

對可能產生爆炸的作業區域進行通風換氣,降低可燃?xì)怏w、粉塵等爆炸物的濃度。禁止在爆炸危險區域內使用非防爆電氣設備和工具。作業過程中,應避免產生火花、靜電等可能引發爆炸的因素。

7.2.5.2.3 防毒措施

進行切割作業時,應佩戴相應的防護用品,如防毒面具、空氣呼吸器等。作業過程中,應加強通風換氣,降低作業過程中產生的有毒有害物質的濃度。

7.2.5.2.4 勞防用品

配備切割作業相關的勞動防護用品。

注:參考JGJ 184-2009《建筑施工作業勞動防護用品配備及使用標準》中3.0.3的要求。

7.2.5.2.5 作業監護

采用熱切割作業時,應設專人監護,監護人應具備相應的安全知識和技能。監護人應全程監督作業過程,發現安全隱患及時制止作業。監護人應與作業人員保持聯系,隨時掌握作業情況。

7.2.5.3 作業結束的處理流程

7.2.5.3.1 清理作業現場

作業結束后,應及時清理作業現場,消除火災隱患。將切割設備和工具等清理干凈,妥善存放。對作業區域進行檢查,確保無遺留火種和其他安全隱患。

7.2.5.3.2 解除作業審批

采用熱切割作業時,作業結束后,應由作業負責人填寫動火及切割作業結束報告,經現場管理方驗收合格后,解除作業審批。

7.2.6 文明施工

7.2.6.1 電梯拆除施工方案中,應包括相應的文明施工、綠色施工管理內容。

7.2.6.2 施工總平面布置應按施工方案要求進行優化,減少占用場地。

7.2.6.3 電梯拆除過程中,應采取控制揚塵和降低噪音的措施。

7.2.6.4 不應在施工現場焚燒各類廢棄物。

7.3 施工完成后的現場整理

7.3.1 施工結束后,現場施工人員應進行如下現場整理工作:

a) 將現場的施工工器具、設備等清理后撤出現場;

b) 對于拆除過程中產生的舊部件、廢棄物和有害物,按第 8 章的要求進行處理;

c) 施工過程中對現場造成的墻面、地面等位置的破壞應給予修復;

d) 對施工現場的臨時堆放點、設備放置點、施工區域等位置進行全面清掃;

e) 對可能出現物品墜落或人員墜落的位置,應按照相關規范進行封閉和防護。

7.3.2 完成現場整理后,現場施工人員應告知現場管理方進行檢查,并辦理相關手續,方能撤場。

8、 電梯拆除的舊部件及有害物處置

8.1 電梯拆除的舊部件、廢棄物等的處置要求

8.1.1 施工周邊場地、機器空間、底坑等的廢棄物及垃圾應及時清理。紙皮、紙屑、木屑、油料等易燃物應即時收集統一處置。

8.1.2 拆除的電梯部件、廢棄物等應分門別類、按劃分區域放置在指定場所,不應隨意堆放。

8.1.3 拆除的電梯部件、廢棄物等不應放置在容易造成跌落的位置,如安全通道或人行通道上。

8.2 拆除部件中的有害物處置要求

8.2.1 電梯拆除部件中可能含有多種有害物,常見的有害物包括:潤滑油、液壓油、電子元件中的鉛、汞、鎘等重金屬、電線電纜外皮中的聚氯乙烯等塑料等。

8.2.2 電梯拆除過程中,應嚴格遵守國家和地方有關環境保護、安全生產、危險廢物管理等方面的法律法規,確保有害物處置行為合法合規。了解相關法律法規的最新動態,及時調整處置策略和方法,以適應不斷變化的法律要求。

8.2.3 電梯拆除過程中產生的廢棄潤滑油、油回絲、電子元器件等有害物,應在作業現場使用指定的容器進行收集、分類,做好臨時保存。定期或在工作結束后按規范處置。

8.2.4 應確保參與有害物處置的人員了解有害物的性質、危害及正確的操作方法,配備必要的個人防護裝備,如手套、口罩、護目鏡、防護服等,防止接觸有害物導致中毒、受傷等情況。采取必要措施防止有害物泄漏、揮發、擴散到周圍環境中,對土壤、水體、大氣造成污染。


分享到:
0相關評論
閱讀上文 >> 沈陽鐵西一棟剛完成加裝電梯5部 成功經驗為其它老舊小區提供了示范
閱讀下文 >> 山東德州陵城金國城小區物業未征得業主同意安裝梯控引業主質疑和不滿

大家喜歡看的

  • 品牌
  • 資訊
  • 視頻
  • 圖片
  • 供應
  • 求購
  • 商城

版權與免責聲明:

凡注明稿件來源的內容均為轉載稿或由企業用戶注冊發布,本網轉載出于傳遞更多信息的目的;如轉載稿涉及版權問題,請作者聯系我們,同時對于用戶評論等信息,本網并不意味著贊同其觀點或證實其內容的真實性;


本文地址:http://m.czyuntu.com/news/show-47869.html

轉載本站原創文章請注明來源:新電梯網

恒達富士電梯有限公司

微信“掃一掃”
即可分享此文章

友情鏈接

(c)新電梯網 All Rights Reserved  服務熱線:0316-2033542 ICP備案號:冀ICP備14009617號-2
